国网江西永新县供电公司:杆线迁移助推县重点工程建设

发布时间:  人气:   作者:肖小辉

近期,全国疫情防控形势持续向好,各行各业加快推进复工复产,永新县丰陂至黄花(台岭至黄花段)县道公路升级改造工程也正在抓紧施工。作为永新一项重点建设工程,公路的拓宽改造进展备受群众关注。为保障工程顺利推进,国网永新县供电公司精心准备,细致部署,抽调精干施工力量,投入大型机械对沿途涉及到的杆线进行迁移。

此次的杆线迁移施工点多面广,环境复杂,时间紧,任务重。为确保安全、优质、高效完成本次施工,国网永新县供电公司专业技术人员在施工前半个月就多次往返于施工现场反复勘察、沟通协调、设计规划、编制方案、组织材料进场、制定应急预案。

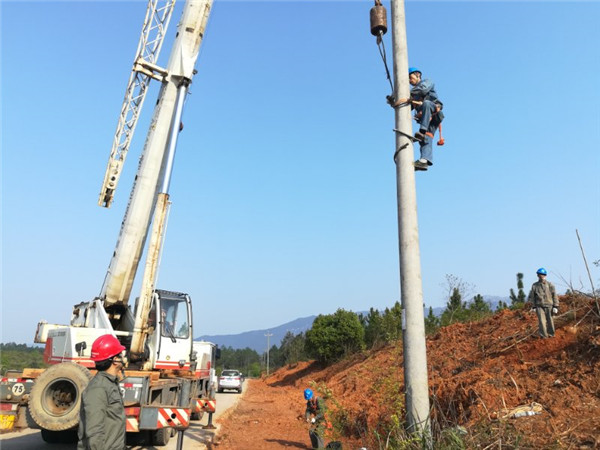

4月8号早上6点30分,该公司37名施工队员,2台吊车、2台挖机、5部工程车进入10千伏台岭线布上支线迁移施工现场。施工队员们在做好各项疫情防控和安全措施后,按照施工方案开始有序进行施工作业。吊立电杆、安装横担、安装拉线、台变迁移、展放导线、紧线搭头……施工现场一片火热繁忙景象,指挥号令声、拉杆号子声、机械轰鸣声此起彼伏。

通过10个小时的紧张奋战,施工任务全部完成并顺利恢复送电,最大限度地减少了施工停电对当地居民生活的影响。杆线迁移完工后,当地村民开心地拍手叫好。公路施工项目部负责人更是激动地说道:“非常感谢供电公司的大力支持,电力工人抢抓有利天气加班加点进行施工,提前完成杆线迁改,为我们的工程下一步施工奠定了基础。”

该公司现场负责人龙海福表示:“修路是得民心、顺民意的大好事,我们要以最快的速度,最有力的行动,积极履行社会责任,助推公路升级改造有序进行,全力支持地方经济发展。”

据了解,此次施工共迁移10千伏线路2公里、移栽电杆29根;0.4kV线路0.5公里、移栽电杆13根;架设10千伏变压器1台。(肖小辉)
